设为首页  |  加入收藏  |  联系我们
重磅!抽水蓄能建设加快!“十四五”核准项目名单(全)
2022/9/5 20:57:49    新闻来源:水电学会抽水蓄能行业分会

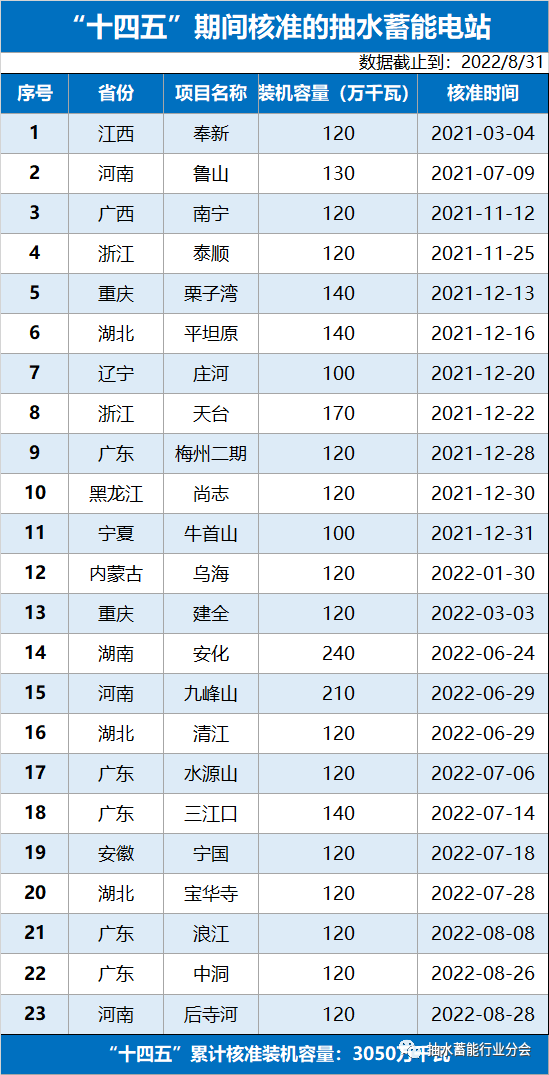

截至 2022 年 8 月 31 日,“十四五”已核准 23 座抽水蓄能电站,总装机规模 3050 万千瓦,项目投资规模超过 2000 亿元。


其中,2021 年核准电站 11 个,装机规模合计 1380 万千瓦,投资金额约 900 亿元。2022 年至今已核准电站 12 个,装机规模合计 1670 万千瓦,投资金额 超 1100 亿元。




(根据公开资料汇总整理)


部分项目简介


广西南宁抽蓄电站


南宁抽水蓄能电站位于广西壮族自治区南宁市武鸣区境内,电站总装机容量 1200 MW(4×300 MW),是国家抽水蓄能中长期发展规划(2021-2035 年)广西区“十四五”重点实施项目,也是广西境内首座抽水蓄能电站,项目总投资约 80 亿元。项目于 2021 年 11 月 18 日取得自治区发改委核准批复,2022 年 7 月 15 日电站主体工程启动建设。


河南九峰山抽蓄电站


河南辉县九峰山抽水蓄能电站项目于 2022 年 6 月 29 日,正式取得河南省发展改革委核准批复,成为河南省“十四五”纳规抽水蓄能电站首个获得核准批复项目。


电站位于河南辉县市黄水乡境内,距新乡市、郑州市直线距离分别为 40 km、 75 km。总装机容量 2100 MW,拟安装 6 台单机容量为 350 MW的可逆式水泵水轮发电机组,主要建筑物包括上水库、下水库、输水系统、地下厂房洞群及地面开关站等。上水库正常蓄水位为 1202 m、下水库正常蓄水位为 507 m,额定水头 682 m。上、下水库进、出水口水平距离约 2211 m,距高比 3.2。连续满发小时数为 6 小时,设计年平均发电量 25.2 亿千瓦·时,设计年抽水用电量 33.5 亿千瓦·时,综合效率 75%,工程总投资 131.61 亿元。


湖南安化抽蓄电站


国网新源湖南安化抽蓄项目于 2022 年 6 月 24 日取得湖南省发改委核准批复,工程总投资 151 亿元,电站装机容量 240 万千瓦。


湖北长阳清江抽蓄电站


湖北长阳清江抽水蓄能电站位于湖北省长阳土家族自治县龙舟坪镇,地处清江左岸,距离宜昌市直线距离约 28 km,距隔河岩水库大坝约 5.5 km,下距长阳县城约 3 km。电站装机容量 1200 MW。电站为一等大(1)型工程,主要包括上水库、输水发电系统及开关站等,下水库利用已建成高坝洲水库,工程总投资约 88.69 亿元,工程施工总工期 75个月,其中首台机组发电工期 66 个月。电站建成后主要承担湖北电力系统调峰、填谷、调频、调相、储能和紧急事故备用等任务。


湖北远安宝华寺抽蓄电站


湖北远安抽水蓄能电站位于湖北省宜昌市远安县花林寺镇境内,设计装机容量 1200 MW,工程总投资为 86.26 亿元。电站距离远安县城约 19 km,距宜昌直线距离约 45 km,距武汉直线距离约 253 km。枢纽工程主要由上水库、下水库、输水系统、地下厂房、地面开关站等建筑物组成,工程等别为Ⅰ等大(1)型水利水电工程,总工期 75 个月,其中首台机组发电工期 66 个月。电站建成后主要承担湖北电力系统调峰、填谷、调频、调相、储能和紧急事故备用等任务。


广东陆河三江口抽蓄电站


广东陆河抽水蓄能电站站址位于汕尾市陆河县新田镇,站址距汕尾市区直线距离 55 km,距广州直线距离 210 km。电站装机规模为 1400 MW,属于一等大(1)型工程,枢纽工程主要由上水库、下水库、地下输水发电系统和地面开关站等组成。上水库主坝采用混凝土面板堆石坝、最大坝高 72 m,下水库大坝采用碾压混凝土重力坝、最大坝高 101 m;输水发电系统线路平面长度约 3040 m,额定水头 621 m,距高比约 4.9。供电范围为广东电网,承担广东电力系统调峰、填谷、储能、调频、调相、紧急事故备用、黑启动等任务。项目可研概算工程静态总投资约 74 亿元。


广东肇庆浪江抽蓄电站


肇庆浪江抽水蓄能电站位于广东省肇庆市广宁县境内,电站总装机容量 1200 MW(4×300 MW),是国家抽水蓄能中长期发展规划(2021-2035 年)广东省“十四五”重点实施项目,项目总投资约 80 亿元。项目于 2022 年 8 月 8 日取得肇庆市发改委核准批复。电站已入选“ 300 MW 级变速抽水蓄能机组成套设备”国家能源局能源领域首台(套)重大技术装备项目名录清单。


广东惠州中洞抽蓄电站


惠州中洞抽水蓄能电站位于广东省惠州市惠东县境内,电站总装机容量 1200 MW(3×400 MW),是国家抽水蓄能中长期发展规划(2021-2035 年)广东省“十四五”重点实施项目,项目总投资约 80 亿元。项目于 2022 年 8 月 26 日取得惠州市能源和重点项目局核准批复。电站已入选“ 400 MW 级变速抽水蓄能机组成套设备”国家能源局能源领域首台(套)重大技术装备项目名录清单。


地址:北京市海淀区车公庄西路22号院A座11层 电话:010--58381747/2515 传真:010--63547632
中国水力发电工程学会 版权所有 投稿信箱:leidy5378@126.com
京ICP备13015787号-1

京公网安备 11010802032961号

 技术支持:北京中捷京工科技发展有限公司(010-88516981)
