设为首页  |  加入收藏  |  联系我们
为美丽中国添新绿——中国电建高质量建设镇安抽水蓄能电站纪实
2023/2/1 16:34:46    新闻来源:水电三局

点染山青碧,积蓄水漪涟。万壑千岩未辞险,连肩举步上峰巅!2023年春节期间,中国电建陕西镇安抽水蓄能电站项目建设现场,仍是号角嘹亮、战歌激昂,同此起彼伏的机械声一起协奏着新年最催人奋进的美妙乐章。

放弃回家、坚守岗位的中国电建建设者,全面贯彻落实党的二十大精神,秉持“自强不息 勇于超越”的企业精神,紧盯目标任务,统筹施工节点与进度,加强质量安全精细化管理,凝心聚力、攻坚克难、高效履约、追求卓越,创新、创优、创实效,奋力打造优质工程、标杆工程,为“美丽中国”“能源强国”倾情贡献国资央企力量,备受当地政府、业主和广大人民群众赞誉。

理念先行 精神永续

中国电建水电三局一公司副总经理、镇安抽蓄C1标项目联合党总支书记、经理王永刚告诉记者:“作为服务革命老区振兴发展、推进能源结构调整和新时代推进西部大开发形成新格局的重大工程,也是西北地区首个开工建设且装机规模最大的抽水蓄能电站,镇安抽水蓄能电站的建设,对于经济发展、民生发展、生态发展、行业发展具有积极意义,对于水电三局打造企业核心品牌同样具有重要意义。”

据了解,水电三局是我国最早参与抽水蓄能电站建设的企业之一,30多年来,先后承建了16座抽水蓄能电站,施工范围涵盖抽水蓄能电站的各个项目内容,并积极开发抽水蓄能投资业务,已形成整合规划设计、投资融资、勘测设计、建设施工、运维管理等全链条服务能力,在地下厂房施工、上下水库施工、斜井施工、高压管道制作安装、发电机组安装、电站数字化建设等方面形成显著优势,达到国际领先水平,成为国内全面掌握大型抽水蓄能电站关键施工技术的企业之一。

陕西镇安抽水蓄能电站,由中国电建西北院设计,总装机容量140万千瓦,安装4台35万千瓦可逆式水轮发电机组。2016年,陕西镇安抽水蓄能电站开工建设,计划于2024年实现首台机组投产发电。水电三局、水电十五局组成联合体,承担了镇安抽水蓄能电站土建及金属结构工程(C1标),水电三局第一工程公司、制造安装公司、基础建筑公司及勘测设计研究院共同参与建设。

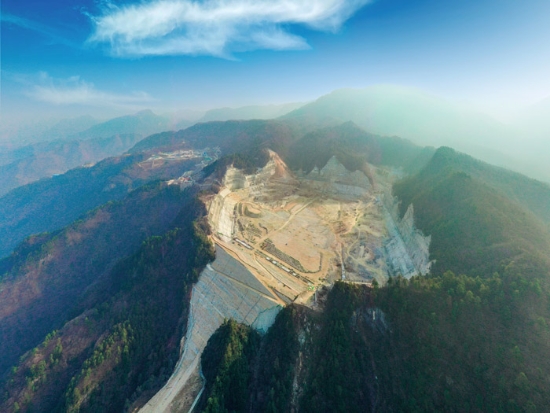

镇安县,位于南秦岭印支褶皱地带,山高沟深,地形复杂,地貌破碎,被形容为“九山半水半分田”。面对这样的条件,建设镇安抽水蓄能电站的中国电建人能否续写华章?

“亦余心之所善兮,虽九折其犹未悔!无论遭遇怎样的困难,都不能忘记我们是中国电建,要展现出央企的担当”,王永刚说:“如何保证安全、优质、高效的施工,是摆在建设者面前的首要问题。开工至今,水电三局建设者坚持以项目建设高标准为核心理念,以项目管理严要求为主线,以工程进度、安全、质量、绿色环保为重点,不断强化责任意识、创新意识、拼搏意识,做到人人有职责、人人有目标、事事有章可循、处处有规可依,在工程进度、安全质量、绿色环保等方面取得显著成效,为项目高质量建设注入澎湃动能。”

同时,项目党总支切实发挥党组织的领导核心作用,与属地业主、监理、设计单位党组织开展党建互联共建,设立党员责任区,实现多方联动和优势互补。针对镇安抽水蓄能电站安全质量全过程管理中的重点、难点,在1号引水隧洞压力管道安装上斜井、下库工区进出水口及尾水斜井、上库工区闸门井、库盆四区等区域创建“党员示范岗”“党员责任工区”,激发广大党员的责任感和使命感,引导全体党员更好地发挥先锋模范作用,切实把党建活力转化为发展动力、把党建优势转化为发展胜势,高质量推进工程建设。

精准施策 尽锐攻坚

建一栋普通的住宅楼都要经过细密严格的工序,更何况是点多、面广、战线长、技术难度高、干扰因素多、作业环境艰苦的抽水蓄能工程。

水电三局一公司镇安项目副经理王秀红告诉记者:“不为失误找借口,只为成功找方法,水电三局坚持通盘谋划、统筹资源、精准施策、实时管控,针对不同部位、不同工序采取不同方法,每一项施工方案往往要反复研究论证数次。”

栖鸦无声了,村民熄灯了,办公室的键盘还嘀嗒着……残月快落了,寒夜将尽了,会议室的研讨还喧哗着……这样的情景,在水电三局营地屡见不鲜。

据水电三局一公司镇安项目副经理武胜利介绍,由于上水库大坝和库底填筑料质量要求高,开挖时需要分离出合格的上坝料,可供中转的场地面积较小,料源分布和大坝填筑过程不匹配挖填时空关系复杂,土石方平衡持续时间长、土石方动态平衡管理难度大。对此,水电三局在保证大坝结构安全的前提下,科学合理动态安排库盆开挖与坝体填筑施工,做好料源动态规划,减少填筑料的二次倒运,最大限度提高直接上坝率,实现工程自身开挖渣料满足大坝和库盆填筑的目标。同时,引进土石方平衡计算机软件系统,对坝料调配进行模拟、演算、动态管理,确保大坝填筑土石方调配方案经济可行、合理可靠。

镇安抽水蓄能电站共有4条长斜井,斜井倾角为55度,并且长度深、贯通精度要求高、开挖难度大,钢管安装与混凝土回填交叉作业,施工安全问题突出,不可遇见因素多。水电三局因地制宜,在长竖井采用“定向钻(先导孔)+反井钻法”施工方案,保证先导孔施工精度;在反井钻反拉导井井壁平整,避免斜井扩挖掉块,起到安全保护作用。

输水发电系统是一个完整的大型地下洞室群,各类洞室纵横交错,布置复杂,岩体采空率高,存在大跨度、高边墙、多洞室、多交叉、多层次施工带来的围岩稳定问题。为确保厂房直立高边墙上穿洞成型质量和高边墙稳定,水电三局对引水洞支管、进厂交通洞、母线洞、尾水支管等与厂房高边墙交叉的洞口,酌情采用“先洞后墙、径向预裂、反向锁口、逐层加固、隔墩支撑”的方法进行施工,有效减小对岔洞口围岩的扰动,并减小围岩变形,并尽量提前完成排水防渗系统,降低大洞室高边墙围岩裂隙水压力,提高了洞室围岩稳定性。

水电三局制造安装公司砂石拌和板块镇安项目经理牟进国告诉记者,为保证首台机组按期发电,项目部科学组织,周密部署,克服施工干扰,加大大资源投入,不断调整施工工序,优化施工工艺。为保证设备安装质量,项目部在厂房安装间设置定子组装防尘棚和转子组装防尘棚,防尘棚内设照明、加热、除湿、通风和温控等设施,满足规范和制造厂要求。2022年9月,项目部开展“大干90天,打赢2022年攻坚战”劳动竞赛,通过一系列强化措施,极大提升了项目管理水平。2022年,项目部先后完成3台机组座环蜗壳安装、首台机定子组装、1号机组主体结构封顶三项重大节点目标,连续收到业主3封表扬信。截至目前,机电安装工程合格率和优良率双双达到100%。

1月5日,镇安抽水蓄能电站引水系统1号下斜井压力钢管安装顺利完成。

初心所至 利国惠民

谁道行途多蔽塞,峰回路转便开阔。

流经镇安抽水蓄能电站工地的月河,虽几多曲折,但却顽强地奔涌向前,也不断听见当地乡亲唱起爱的歌谣。就读于月河小学的一位女生告诉记者:“我现在背的书包、看的书本,还是两年前中国电建的叔叔们送来的,同学们都非常感谢这份捐赠!”当地一位成功脱贫摘帽的村民喜形于色:“原来贫困很,要啥没啥。这可好,电站一修,路也好了、人也旺了,俺家也跟着别人家做起了小生意,日子有了奔头嘞!”

多年来,在推进镇安抽水蓄能电站工程建设的同时,中国电建不忘初心使命,弘扬伟大建党精神,通过产业扶贫、就业扶贫、消费扶贫等连环举措,持续巩固拓展脱贫攻坚成果同乡村振兴有效衔接取得新成效。

记者了解到,随着镇安抽水蓄能电站落地建设,中国电建等一批大型央企、国企进驻,带来先进理念、技术和服务,带动大量人流、物流和信息流快速流动,项目建设上下游企业也逐步集聚,全面激发了各类市场主体创新发展的积极性和主动性。电站建设也拉动当地餐饮、娱乐、交通等三产服务业发展,项目建设期间每年可为当地贡献利税900万元,提供就业岗位1.37万个,让劳动力实现本地稳定转移,有效增加群众收入;项目建成后,每年可增加利税近1.5亿元,可带动GDP增长约45亿元。

镇安抽水蓄能电站建成后,预计每年可促进消纳富余风电、太阳能发电量12亿千瓦时,年均节约标煤约11.7万吨,减排二氧化碳约30.5万吨,二氧化硫约0.28万吨,极大促进经济发展与生态环保的和谐统一,更好助力节能减排和实现碳达峰碳中和目标,也将助力镇安县成为全国重要清洁能源基地,更好融入双循环新发展格局。

伫立上水库,环顾镇安抽水蓄能电站广袤而又火热的建设现场,王永刚对记者说:“每天都是新起点!每步都要走扎实!2023年,是全面贯彻落实党的二十大精神的开局之年,也是深入实施公司'十四五'规划的关键之年。我们将以起步即冲刺、开局即决战的奋进姿态,坚持高质量、高标准、严要求的管理理念,继续扛起中央企业的政治责任、经济责任、社会责任,完成时代赋予我们的光荣使命,以高质量发展的优异成绩向社会各界递交一份满意的电建答卷!”
