建设动态 | 浙江永嘉抽水蓄能电站建设稳步推进

2025-02-25     新闻来源:永嘉发布 水电学会抽水蓄能行业分会

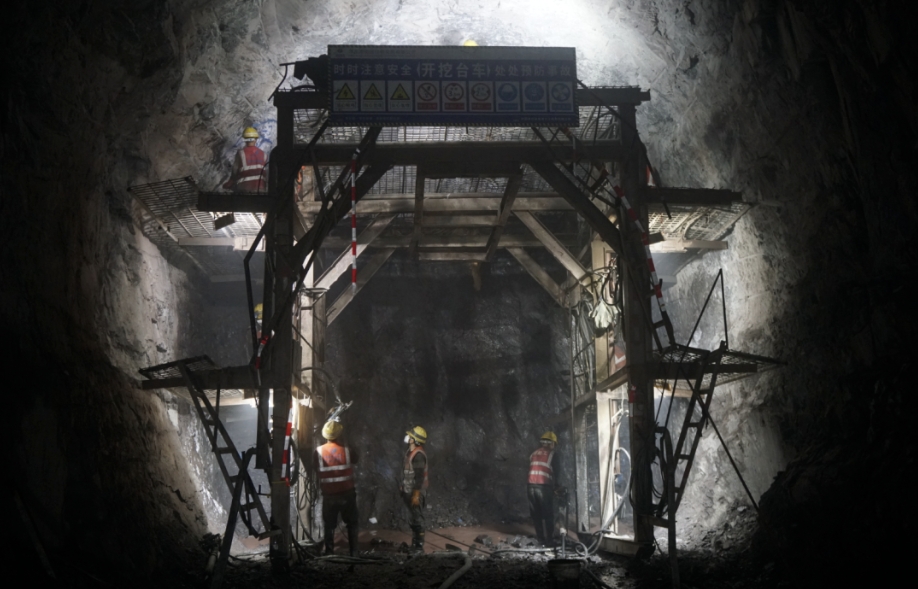

永嘉发布获悉,浙江永嘉抽水蓄能电站施工现场,项目主厂房等各作业面已全面开工,挖掘机、工程车往来穿梭,200多名工人紧密协作各司其职,现场施工紧张有序热火朝天,全力确保工程快速推进。“2月7日,我们几个关键线路上的作业面已全面复工复产,今年是该项目全面铺开建设之年,计划完成整个项目的20%产值。”总承包项目部工程部主任杨长松干劲十足。

“目前,我们单日掘进效率已打破世界纪录,国际上最快的单日效率是德国威尔特保持的最快一天15米,而我们的掘进效率一天达到16.8米,比世界纪录快了1.8米。”中国中铁工程装备集团有限公司项目经理王冬冬告诉记者,永嘉抽蓄电站SBE竖井掘进机“逐梦号”共担负排风竖井、1#和2#引水竖井共3条竖井开挖掘进任务,掘进总量达1334米。设备创新采用最新工艺开挖深竖井,是国内抽蓄电站的首例。

作为省“十四五”重点核准开工建设项目,浙江永嘉抽水蓄能电站项目聚焦重点发力,计划到今年5、6月份,整个工程所有的隧道全部完工,并完成全部开挖作业。下半年,项目将步入混凝土施工生产高峰期,计划主厂房全部开挖完成,下库大坝年底填筑完成,实现两个关键线路上两个里程碑节点。

浙江永嘉抽水蓄能电站总投资约80亿元,电站总装机容量1200MW,建成后主要承担浙江电网的调峰、填谷、储能、调频、调相和事故备用等任务,是加快打通“两山”转化通道、推动经济社会发展、加快实现共同富裕的生态富民工程。

内容节选自永嘉发布,原标题:永嘉42个省市重点项目,火力全开!

来源:永嘉发布

作者:永嘉县融媒体中心记者  范海国
