集中投产!我国西南地区大型流域水电加速推进

2026-05-18     新闻来源:国家能源之声

5月12日,国家能源集团大渡河金川水电站首台机组并网发电,为西南地区清洁能源供应体系再添新的支撑。

国家能源之声

,赞179

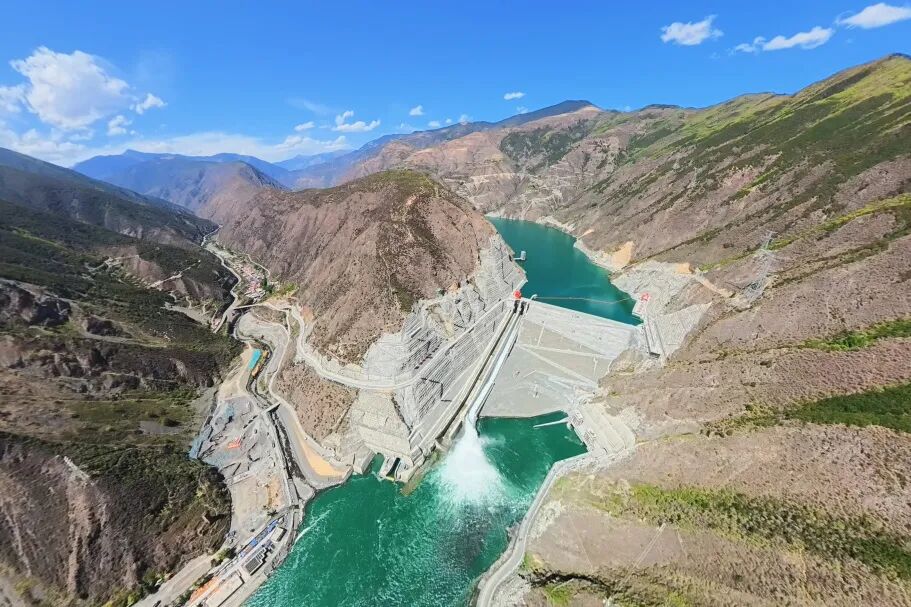

金川水电站位于大渡河上游四川省阿坝州金川县境内,是国家支持青海省藏区经济社会发展能源建设重点开发项目、四川省“十四五”规划重点能源工程。

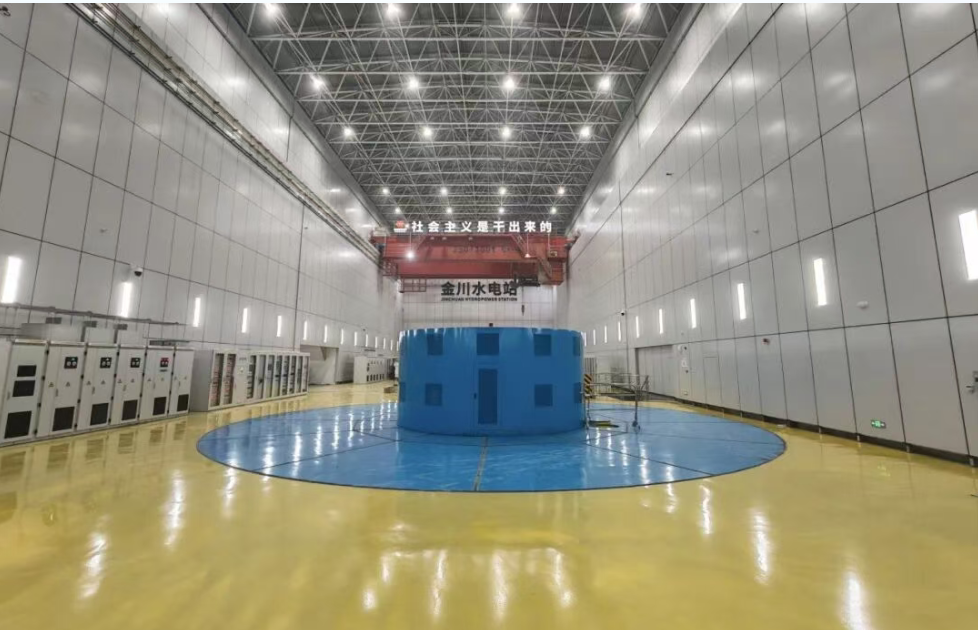

金川水电站总装机容量86万千瓦,装有4台单机21.5万千瓦的混流式水轮发电机组,于2018年核准,2019年开工,2026年5月首台机组并网发电。电站实现全容量投产后,年发电量约为35亿千瓦时,对改善区域电力系统电源结构、促进经济社会和环境协调发展具有重要意义。

金川水电站工程技术亮点

01

成功攻克深厚覆盖层河床砂层透镜体、强卸荷岩体等行业筑坝难题

02

国内河流深厚覆盖层区域最高混凝土面板堆石坝,坝高112米

03

国内首次在极复杂岩体中成功建造大型地下厂房洞室群

04

国内首个采用最大闸门及固定卷扬机实现精准局部开放控泄临时生态流量的水电工程

05

国内首批全面应用国产BIM技术进行设计与管理的水电工程

06

亚洲最长仿生态鱼道:4千米天然支流河道结合1.02千米长距离隧洞,实现鱼类上溯过鱼

2026年,是国家能源集团大渡河公司水电项目集中投产高峰期

除金川水电站以外,大渡河枕头坝二级、沙坪一级、绰斯甲水电站等一批水电工程也实现集中并网发电,4个水电站总装机近200万千瓦,水电能源开发建设在“十五五”开局迎来高峰。

集中投产水电站情况

大渡河枕头坝二级水电站

位于大渡河下游,总装机30万千瓦,配备6台单机容量5万千瓦的灯泡贯流式机组,是四川省“十四五”规划重点项目,也是国内唯一“城站融合”水电清洁能源项目。电站创新应用新技术新工艺,大量节约直线工期,较常规同类水电项目提前12个月实现并网发电,“五一”期间,枕头坝二级水电站在4天时间内实现3台机组连续并网发电。

大渡河沙坪一级水电站

在基建工程领域创下多项国内同类型项目施工纪录,为国内水电项目探索新型绿色建设模式做出了有益的尝试。沙坪一级水电站总装机容量36万千瓦,设计安装6台单机容量60兆瓦的灯泡贯流式机组,首台机组于2025年10月并网发电,成为“十四五”期间唯一实现从核准开工到蓄水发电的大型水电项目,目前已实现4台机组并网发电。

大渡河绰斯甲水电站

绰斯甲水电站位于四川省阿坝州壤塘县与金川县境内,是绰斯甲河干流“一库四级”开发的第三级梯级电站,工程规模为大(2)型,总装机容量39.2万千瓦,拥有全长约21.2公里的发电引水隧洞,目前已全容量投产。

大渡河流域水能资源富集,是我国第五大水电基地,被誉为国内“水电博物馆”,基本涵盖水电领域主流坝型、机型,建设了一批标志性水电项目,先后获得世界堆石坝里程碑工程奖、中国土木工程詹天佑奖、国家优质工程金奖等多个奖项。

大渡河公司建设历程

1971年12月

龚嘴水电站首台机组并网发电

1994年9月底

铜街子水电站全部建成投产

2000年11月

大渡河公司成立

2010年12月

瀑布沟水电站全部建成投产

2011年7月

深溪沟水电站全部建成投产

2013年12月

吉牛水电站全部建成投产

2015年底

大岗山水电站全部建成投产

2015年12月

枕头坝一级电站全部建成投产

2017年11月

猴子岩水电站全部建成投产

2018年9月

沙坪二级水电站全部建成投产

2025年10月

沙坪一级水电站首台机组并网发电

2026年1月

绰斯甲水电站全部建成投产

2026年4月

枕头坝二级水电站首台机组并网发电

2026年5月12日

金川水电站首台机组并网发电

大渡河公司坚持“流域、梯级、滚动、综合”开发方针,截至目前,大渡河公司在大渡河流域已投产装机超1300万千瓦,在建装机达424万千瓦,并推动水电和新能源融合发展,全力服务新型能源体系建设和区域经济社会发展。
